ARDUINO RC BIKE
ARDUINO RC BIKE

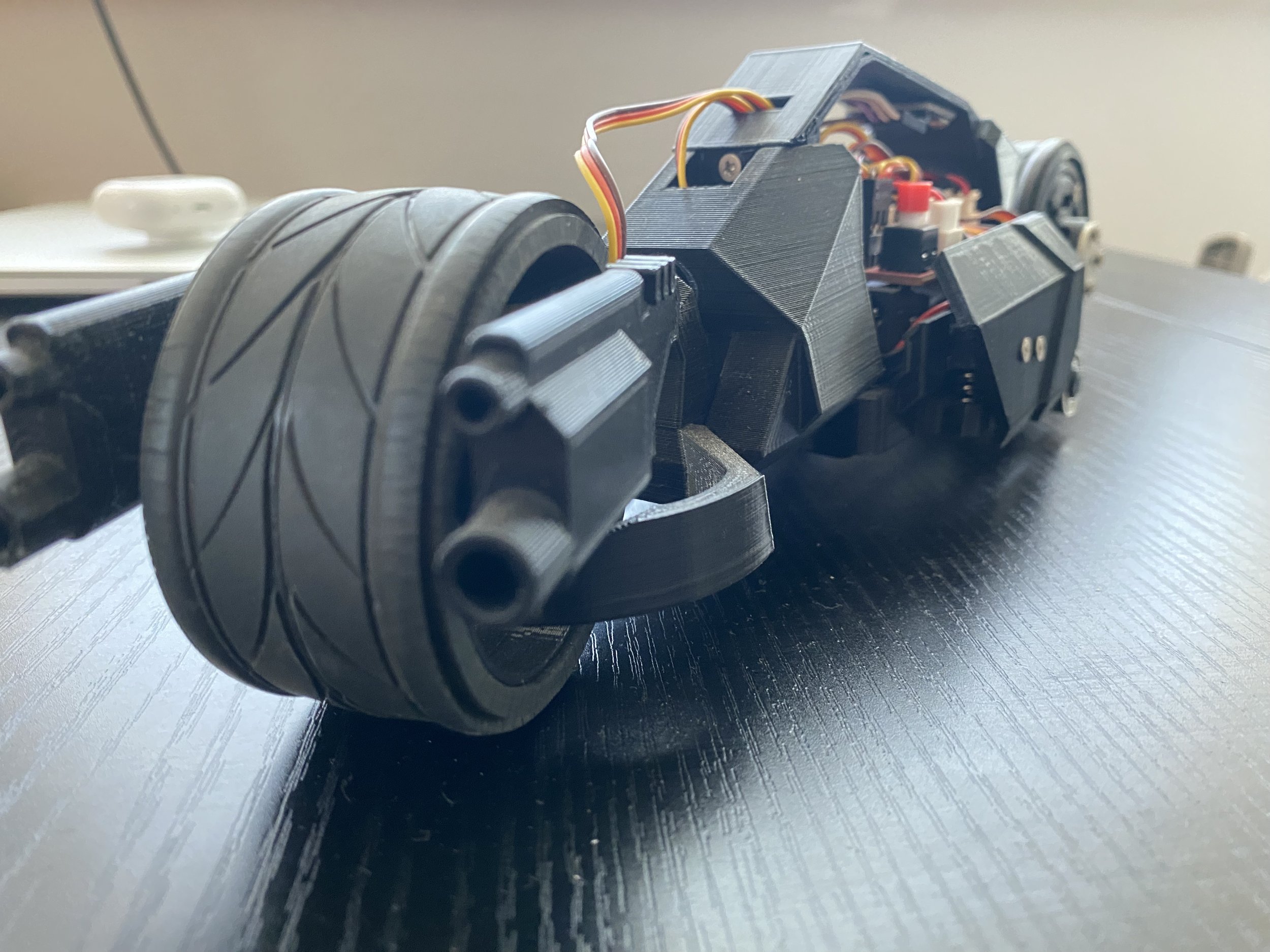

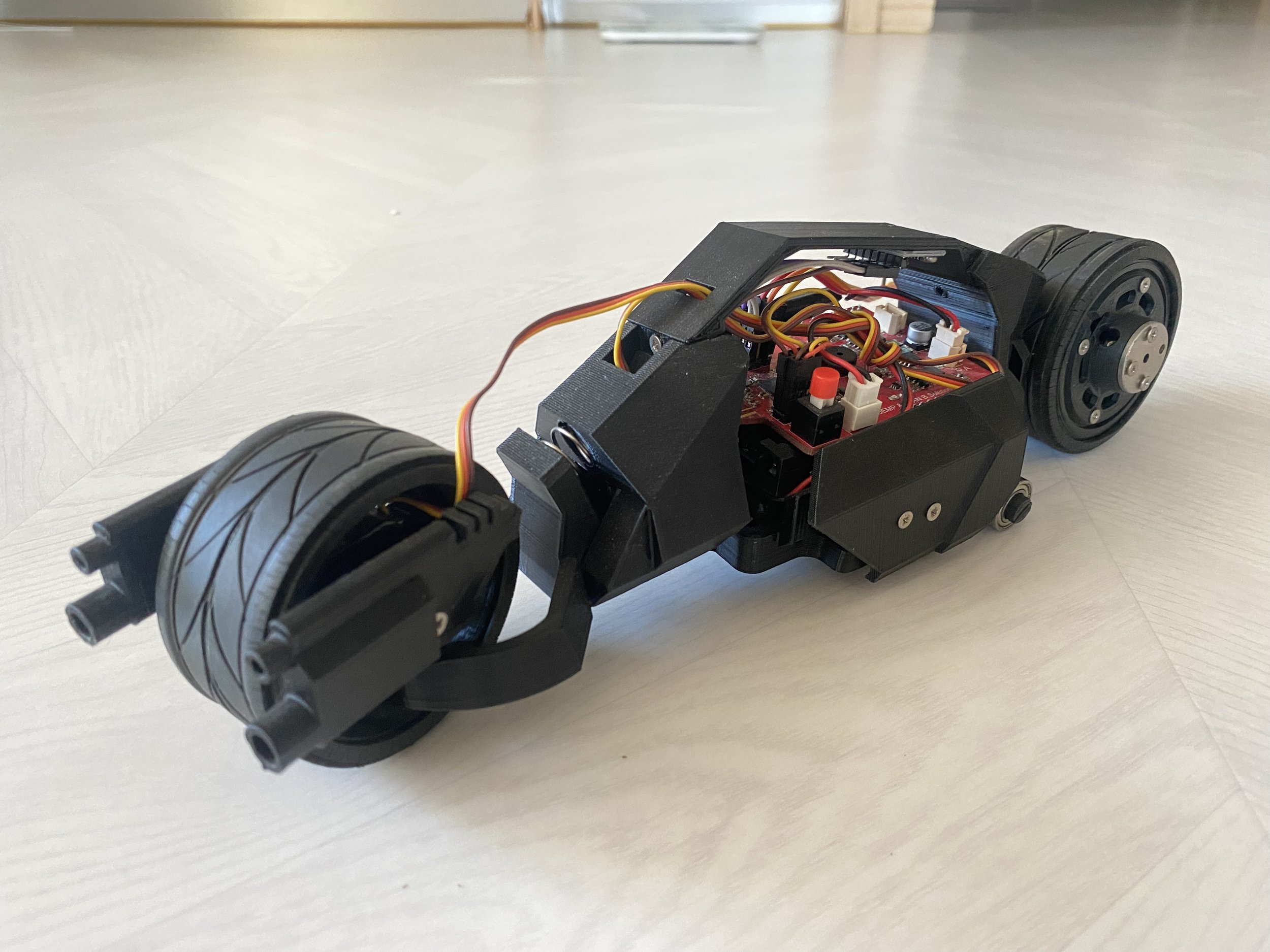

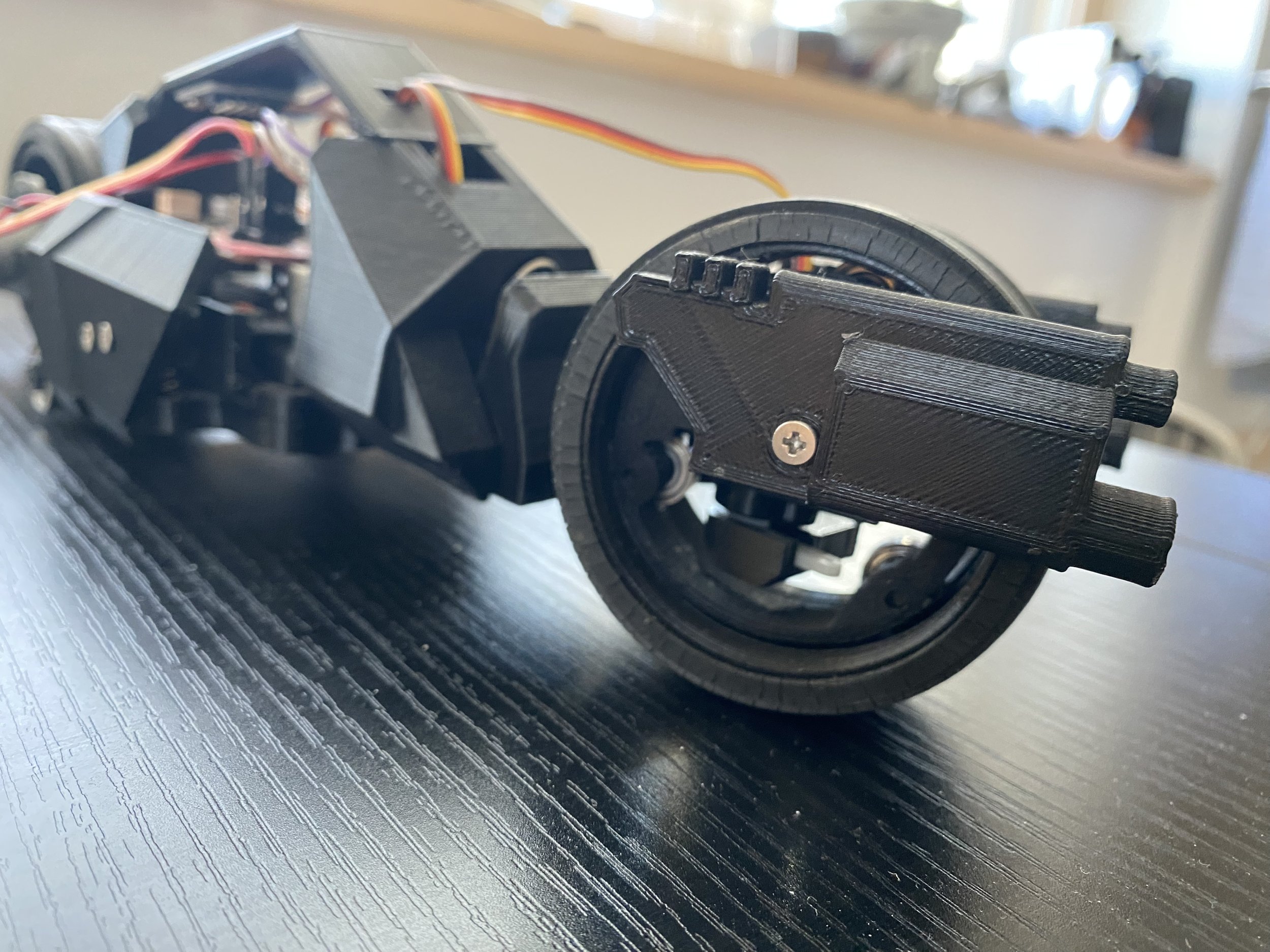

RC BIKE는 아두이노 우노보드와 BLE모터 쉴드를 이용해서 제작했습니다.
타이어는 1/10 RC CAR에 사용하는 타이어를 활용했고 커브 운행시 넘어짐 방지를 위한 보조 바퀴를 장착했습니다.
직진 주행시 좌우 무게추(배터리팩)을 자이로센서(MPU6050)을 활용해서 제어 했습니다.
BLE통신을 사용해서 제어 거리가 짧다는 단점이 있고 보조바퀴없이 직진 및 커브운행이 가능하도록 업그레이드가 필요합니다.
3D PRINTING
Anycubic I3 Mega
Layer height: 0.25mm
Wall thickness: 0.8mm
Filling density: 20%
Fill pattern: Cubic
Nozzle temperature: 190º
Bed temperature: 50
Print Speed : 80 mm/s
Support : Off
Flow: 100%
PARTS LIST
BS-103 BLE MOTOR SHIELD
ARDUINO UNO x 1
MPU6050 x 1
18650 BATTERY x 2
18650 BATTERY HOLDER x 1
ES08A SERVO MOTOR x 2
SPRING_A (0.8x15x12mm) x 2
SPRING_B (0.7x6x10mm) x 2
BEARING (MR115zz) x 3
BEARING (688zz) x 2
M3 x 8mm BOLT x
M3 x 10mm BOLT x 4
M2.5 x 8mm BOLT x 13
M2.5 x 5mm BOLT x 2
M2 x 5mm BLOT x 4
HEADLESS BOLT(3mm) x 2
3DEMP PLAYER

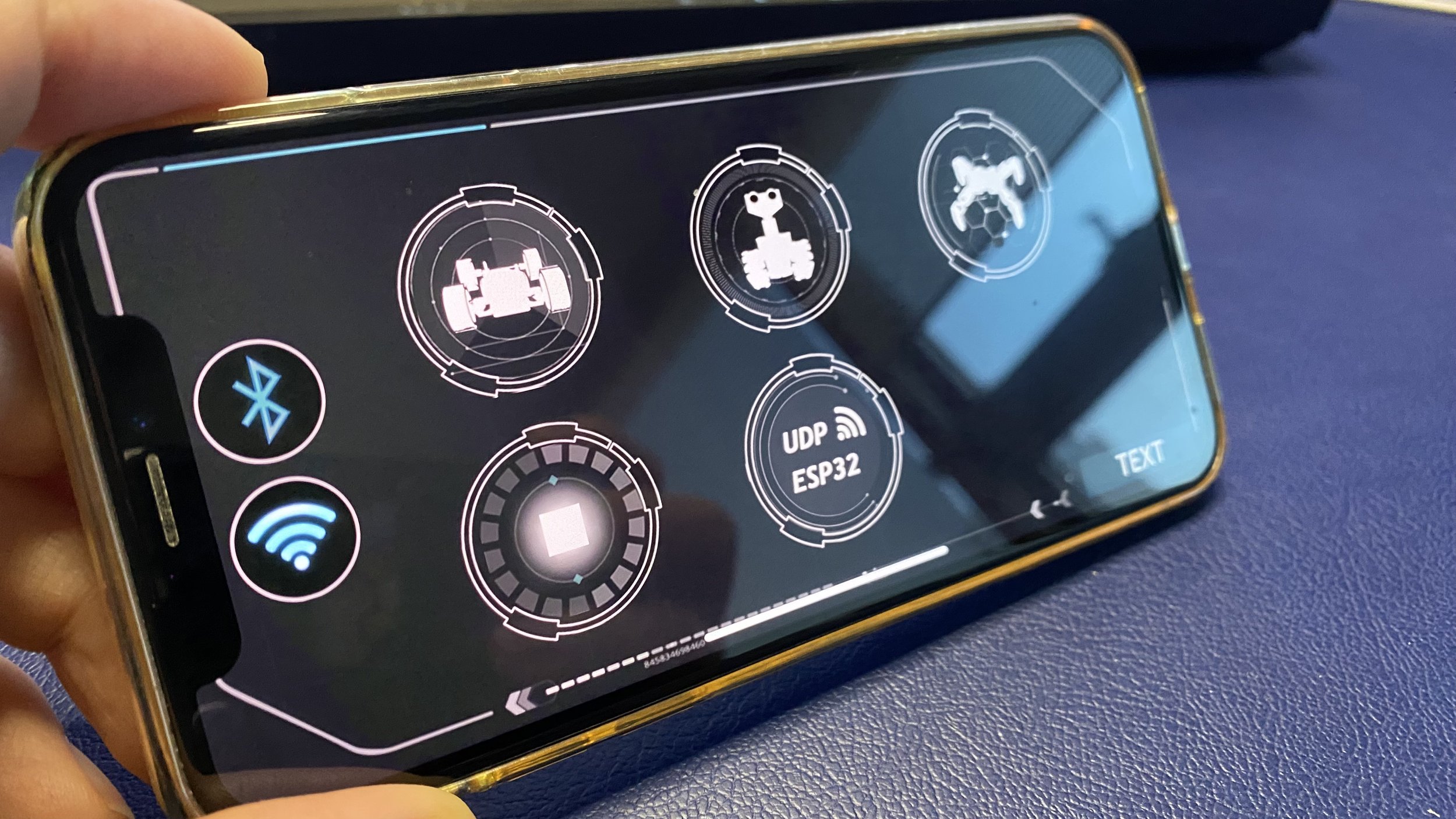

3DEMP PLAYER는 Bluetooth를 활용한 아두이노 프로젝트의 컨틀러로 활용할 수 있으며 ESP32의 Wifi 프로젝트의 무선제어 컨트롤러로 활용 가능합니다.
email : jhs@3demp.com
3DEMP.com의 이미지 및 소스코드는저작자와 출처를 표시하면 자유이용이 가능합니다. 단 영리적 이용과 2차적 저작물의 작성은 허용되지 않으니 주의 해주세요
